l引言
隨著市場競爭的加劇,企業要想在市場競爭中立于不敗之地,就必須具有能以先進的生產運作和管理模式,把低成本、高質量的產品快速交到用戶手中。PDM和ERP作為企業管理的兩個關鍵技術,已被我國不少企業運用,并取得了一定的成效。
由于傳統的ERP系統計劃模型只考慮對車間生產進度控制的綜合效果,即根據“主生產計劃”生成并下達“生產作業計劃”,對作業任務生產的優先次序僅僅根據訂單的交貨期來安排,缺乏對企業運營的動態支持,最后往往會造成訂單的延期交貨。生產調度在企業管理中起著承上啟下的作用,合理的生產計劃和調度方法能夠?qū)崿F(xiàn)企業對生產過程的有效的調節和控制,提供精確的交貨日期,及時為上層決策系統提供信息支持。
車間生產調度問題的研究雖然已經有幾十年的歷史,并提出了很多最優化的求解方法。但是很多調度系統的信息都需要手工輸入,并沒有真正與PDM/ERP集成系統連接起來,實現企業信息的共享。
因此,有必要開發PDM/ERP集成環境下的生產調度系統,加強對車間生產的管理和控制,實現車間生產狀況的及時反饋,以提高企業的競爭力。
2 PDM/ERP集成系統概述
PDM(Product data Managemnt-產品數據管理)主要用于管理在產品設計階段內所有與產品相關的信息和過程,為企業內應用系統的集成和數據傳遞提供必不可少的支撐環境。ERP(Enterprise Resource Planning企業資源計劃)是處理企業生產經營活動中的計劃、生產、銷售、庫存等信息,優化企業運行模式的人機系統。它協調企業各管理部門以及與供應商和客戶的業務,實現生產、采購、銷售流程的統一化和標準化。PDM和ERP模型互為信息基礎,相互之間有著密切聯系。PDM系統為ERP系統提供了產品設計和工藝信息,而ERP系統則為PDM系統提供了制造資源、成本信息圈。
文獻提出—個有擴展功能的ERP,它除了傳統的ERP功能外,增加了一個產品生命周期管理功能,該功能主要包括項目管理,產品數據管理,和計算機輔助工藝設計(CAPP)。但是對于傳統的PDM和ERP,只有通過集成是提高系統運行效率。實現PDM和ERP的集成有利于信息在工程和制造部門之間快速、準確的傳送,有利于加速工作流程,促使各個部門協調工作,從而保持企業的競爭能力。
不同的PDM和ERP系統的接口方案目前主要有內部函數調用,直接數據庫訪問,中間文件轉換,中間數據庫訪問等4種。不同企業需要根據自身PDM和ERP的實際選擇適合自己的接口方案。
3集成環境下生產調度系統需求分析
生產調度,是指根據確定的生產計劃和訂單交貨期安排,按照產品的加工工藝路線,將有限資源安排給不同的工作,并決定何時開始,由哪部設備加工,完成哪些工作,并設法達到預定的交貨期要求和提高設備利用率的目標。集成環境下的生產調度系統功能需求如下:
(1)根據車間實際生產能力和狀態,自動從PDM/ERP集成環境中獲取生產計劃信息,包括零件類型、數量、交貨日期等基礎數據;
(2)根據車間生產能力和資源狀況信息,為計劃資源作優化調度,編制可行的車間作業計劃,生產派工單,向車間發放。
(3)在以上基礎上,實現調度結果、生產能力、資源狀況等信息向集成系統的及時反饋;
(4)及時處理生產過程中出現的突發事件,實現對生產任務進行重調度。
4集成環境下生產調度系統設計
4.1集成環境下的生產調度系統IDEF0模型圖

集成環境下的生產調度系統IDEF0圖,如圖l所示。企業根據所接受的訂單信息,通過PDM/ERP集成系統經過一系列信息交互后,生成生產計劃;任務管理根據生產計劃、生產能力和訂單交貨期得到調度周期內加工任務清單;能力平衡在任務清單的基礎上生產各車間生產任務,并把信息反饋給任務管理,以便必要時進行生產計劃或者加工任務進行調整。各車間根據加工任務從PDM/ERP集成系統中調取工件工藝信息及所用資源信息,資源管理資源需求,輸出可用的資源清單作為智能調度的約束信息。這時智能調度自動獲取加工任務信息,在調度目標,工藝信息,交貨期等因素約束下,生成甘特圖和派工單。

圖1生產調度系統IDEF0圖
C1 計算機技術 C2數據庫技術 C3智能算法 C4車間資源
4.2集成環境與生產調度系統之間的信息交互

PDM/ERP集成環境與生產調度系統之間的信息交互與反饋包括零件信息、工藝信息、生產計劃信息、生產能力信息、車間資源信息等,如圖2所示。

圖2 集成環境與生產調度系統之間的信息交互
4.3集成環境下的生產調度信息層次結構

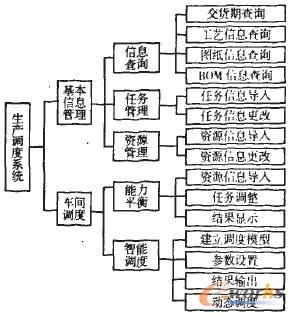

生產調度系統開發采用結構化的設計方法,其核心模塊包括基本信息管理模塊和車間調度模塊。不同企業對生產調度系統可能會有不同要求,可根據需要搭建新的模塊。PDM/ERP集成環境下的生產調度系統功能層次結構詳細功能模塊圖,如圖3所示。

圖3調度系統功能模塊圖
4.3.1基本信息管理模塊
基本信息管理是在實現與PDM,ERP集成系統信息共享的基礎上,對生產作業排序提供必要的信息來源,并對這些基本信息進行管理。模塊主要包括信息查詢、任務管理、資源管理三部分。信息查詢實現訂單的交貨期、工件工藝信息、圖紙信息及BOM信息等的查詢。任務管理實現統計并存儲歷史生產任務相關數據,獲取來自ERP系統的當前生產任務數據(或通過人機交互輸入的任務數據),并為能力平衡模塊和調度提供任務數據來源;資源管理在為能力平衡、調度提供所需的車間可用資源信息并對其進行管理,并及時向上級反饋。
4.3.2車間調度模塊
車間調度是生產調度系統的核心模塊,主要包括能力平衡和智能調度。能力平衡在接受到生產任務和可用資源的數據后,通過算法進行車間的生產能力平衡,并輸出平衡結果,必要時把信息反饋給任務管理模塊,通過增加或者減少自制件數量對生產任務進行調整。
智能調度自動獲取能力平衡后的加工任務,根據資源約束條件和調度目標的不同,通過智能算法對每個車間的加工任務進行作業排序,并將調度結果以甘特圖的形式顯示出來,為生成派工單提供數據來源;匯總?cè)蝿?wù)完成時間信息并及時向銷售部門反饋。其中的動態調度是做到對訂單取消,緊急訂單插入,設備損壞等突發事件的快速響應,選擇相應的調度策略,進行重調度。車間調度數模塊數據流程圖,如圖4所示。

圖4調度系統數據流程圖
5應用案例
以某紡織機械公司為例,采用基于中間文件交換的集成技術,有效地實現了PDM與ERP系統的集成。由PDM系統維護PBOM、工藝路線數據,并通過中間文件交換將數據傳遞給ERP系統,如實現EBOM到PBOM的數據轉換。具體的做法是:數據由PDM向ERP傳遞時,通過導出接口函數把數據存入到中間文件,然后由PDM通知ERP。ERP利用導入接口函數讀取這些數據寫入本系統。由于PDM是企業數據的源頭,ERP需要的數據從PDM獲得基礎數據;因此在整個過程中必須注意的是,經過ERP加工處理過的信息必須重新存入到PDM中維護,以保持數據的—致性和攤準確性。

生產調度系統開發時運用并行工程的思想,一開始就考慮到生產調度系統要跟企業目前使用的PDM,ERP系統信息共享的問題,以減少后期不必要的更改。系統針對企業的實際情況開發,采用基于C/S系統模式。由于生產調度問題屬于難題,采用的智能算法為免疫遺傳算法。生產調度系統從PDM/ERP集成系統的數據庫自動獲得生產調度需要的原始信息,并對信息進行加工處理作為調度系統的輸入或者約束,在智能算法的支持下,最終實現智能調度,可根據加工任務快速給出詳細的作業排序計劃。某調度模型甘特圖結果,如圖5所示。

圖5調度結果(甘特圖)
6結論
根據企業實際情況進行需求分析,建立了PDM/ERP集成環境下的生產調度系統。在實現對車間作業狀況有效管理和控制的同時,實現了把作業計劃信息、資源信息,訂單完成時間等信息及時反饋給PDM,ERP集成系統,提高了對車間底層狀況的信息響應能力,為上層決策部門提供了有效的數據支持。
